Géothermie en Bretagne : sonde verticale et pompe à chaleur eau/eau

En captant la chaleur emmagasinée sous la surface, une pompe à chaleur eau/eau valorise une ressource thermique disponible toute l'année : c'est le principe de la géothermie de surface. En Bretagne, sur un terrain de taille courante, la solution la plus répandue est la sonde géothermique verticale, un ou plusieurs forages en circuit fermé où circule un fluide caloporteur. Le socle granitique et schisteux qui compose l'essentiel de la région conduit bien la chaleur, un atout pour ce type d'installation, mais il impose aussi son rythme : sa fracturation guide la technique de foration et la profondeur retenue, au cas par cas.
- Sonde verticale en circuit fermé
- Régime de minime importance, déclaration DREAL
- Certification CertiForage exigée depuis 2025
Le sous-sol granitique, une ressource thermique stable
Dès quelques mètres de profondeur, la température du sous-sol cesse de suivre les saisons et se stabilise toute l'année. C'est ce socle thermique constant, plus élevé que l'air extérieur en plein hiver, qu'une pompe à chaleur eau/eau vient exploiter par l'intermédiaire d'un fluide qui circule dans la sonde. Le granite et le schiste qui forment l'essentiel du sous-sol breton sont des roches denses, globalement de bons conducteurs de chaleur une fois la sonde correctement scellée sur toute sa hauteur. Ce n'est toutefois pas un blanc-seing : la fracturation propre à chaque parcelle influe sur la façon dont la chaleur remonte le long de l'ouvrage, ce qui justifie une étude avant tout chiffrage précis.

Un réseau de fractures qui ne se lit pas depuis le jardin
Rien en surface n'indique la densité du réseau de fractures qui traverse une parcelle : deux terrains voisins peuvent présenter des comportements thermiques différents alors que rien ne les distingue à l'œil nu. Cette réalité, propre aux sous-sols cristallins, explique pourquoi une simple moyenne régionale de conductivité thermique ne suffit jamais à chiffrer un projet. Certaines entreprises complètent l'étude par une reconnaissance géophysique légère avant de positionner précisément le forage, une précaution d'autant plus utile que le coût d'un mauvais positionnement se paie ensuite pendant toute la durée de vie de l'installation.
Sonde fermée ou doublet sur nappe, deux logiques de captage
La sonde verticale en circuit fermé est la solution la plus fréquente dès que le terrain disponible est limité : un fluide caloporteur descend et remonte dans un tube scellé, sans jamais prélever d'eau. Le doublet sur nappe, en circuit ouvert, prélève l'eau souterraine puis la réinjecte dans le même aquifère après avoir cédé ses calories ; il suppose une nappe suffisamment productive au droit de la parcelle, une condition moins fréquente en socle fracturé qu'en terrain sédimentaire. Cette page traite la sonde fermée, de loin la plus répandue en Bretagne ; le doublet sur nappe fait l'objet d'une page dédiée, à consulter si votre terrain se situe sur une formation sédimentaire comme le bassin rennais.
Le régime de minime importance et la déclaration DREAL
Presque tous les projets résidentiels bretons tiennent sous les seuils de profondeur et de puissance qui définissent le régime dit de minime importance. Depuis la refonte opérée par le décret n° 2025-852 du 27 août 2025, ce régime dispense d'une autorisation lourde et se limite à une déclaration de travaux, déposée par voie dématérialisée auprès de la DREAL avant que le chantier ne démarre. Ce n'est pas une formalité que le particulier gère seul dans son coin : c'est l'entreprise qui réalise le forage qui prépare et dépose ce dossier, dans le cadre de son intervention.
CertiForage, une exigence entrée en vigueur mi-2025
Depuis le 1er juillet 2025, une entreprise ne peut plus se prévaloir de l'ancienne qualification Qualiforage pour réaliser un forage de géothermie de minime importance : seule la certification CertiForage, qui l'a remplacée, ouvre ce droit. Avant de signer un devis, demander le certificat en cours de validité de l'entreprise qui va concrètement descendre la sonde, et non celui d'un intermédiaire commercial qui sous-traite le chantier, reste le réflexe le plus simple pour éviter une mauvaise surprise. Cette certification n'est pas quelque chose que ce site revendique pour lui-même : c'est un critère à vérifier auprès de chaque foreur consulté, breton ou non.

Dimensionner une sonde en terrain fracturé
Le dimensionnement d'une sonde géothermique part des besoins de chauffage du bâtiment, de sa surface et de son niveau d'isolation, pour aboutir à une longueur de forage et un nombre de sondes. En socle fracturé, un paramètre supplémentaire entre en jeu : la conductivité thermique réelle varie selon la densité des fractures et leur teneur en eau, deux éléments qui ne se lisent pas de la même façon d'une parcelle à l'autre, y compris à quelques dizaines de mètres de distance. Un test de réponse thermique du sol, quand le projet le justifie, affine ce dimensionnement mieux qu'une valeur moyenne régionale plaquée sur un cas particulier.
Construction neuve ou rénovation, deux chantiers différents
Sur une construction neuve, la sonde se pose le plus souvent avant l'aménagement extérieur, ce qui laisse toute latitude pour positionner la machine de forage et acheminer le collecteur jusqu'au futur local technique. En rénovation, le chantier compose avec un terrain déjà aménagé, des accès parfois étroits pour la foreuse, et une compatibilité à vérifier entre la pompe à chaleur et les émetteurs existants : un plancher chauffant s'accommode naturellement d'une eau à basse température quand des radiateurs anciens, dimensionnés pour une chaudière à haute température, demandent parfois un ajustement. Cette distinction pèse autant sur le calendrier du chantier que sur le choix final de l'équipement.

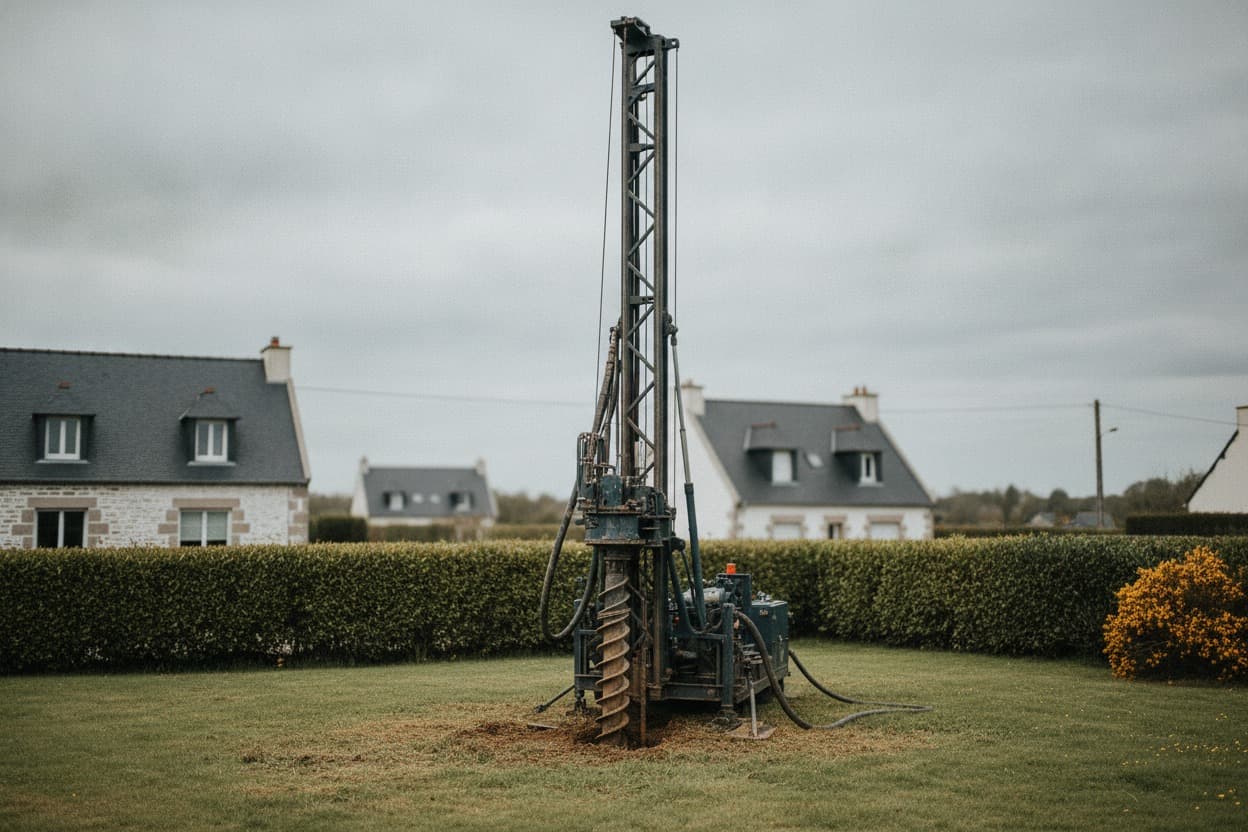

Le chantier de forage vertical, étape par étape
- Étude du projet : besoins de chauffage du bâtiment, surface de terrain disponible, accès pour la machine de forage.
- Constitution et dépôt du dossier de déclaration auprès de la DREAL, régime de minime importance.
- Forage de la ou des sondes à la profondeur retenue, adaptée à la géologie rencontrée sur place.

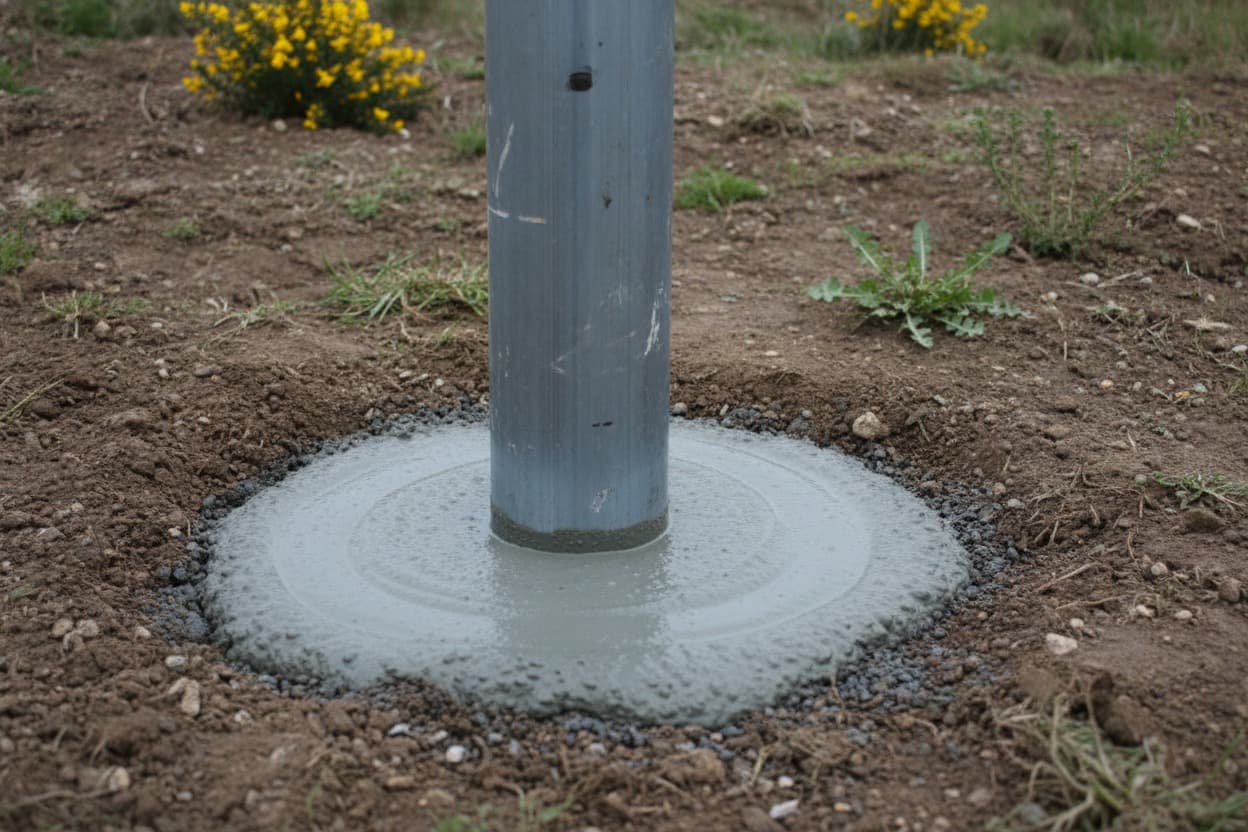

- Descente de la sonde en U et scellement complet de l'espace annulaire, une étape qui conditionne le rendement thermique autant que l'étanchéité.
- Raccordement au collecteur puis à la pompe à chaleur, mise en eau et purge du circuit.
- Mise en service de la pompe à chaleur et remise des documents de fin de chantier, y compris la mise à jour de la déclaration.
Budget d'une installation géothermique, les postes à comparer
Une installation géothermique complète additionne plusieurs postes bien distincts : le ou les forages de sonde, le collecteur enterré, la pompe à chaleur elle-même, l'émetteur de chauffage et sa régulation. L'écart avec un forage d'eau domestique classique tient à cette addition, pas seulement à la profondeur atteinte. Un devis lisible sépare ces postes plutôt que de les fondre dans un prix global, ce qui est la seule façon de comparer deux propositions entre elles. Les aides publiques à la rénovation énergétique évoluent régulièrement ; le service public France Rénov' en donne l'état à jour et reste la référence à consulter avant de construire un plan de financement, plutôt qu'un chiffre relayé de bouche à oreille.
